北海LNG接收站 - 国家管网

主要指标

指标数值
公司名称国家管网集团北海液化天然气有限责任公司
电话0779-2201666
注册资本109,400万(元)
公司地址北海市南珠大道59号1幢7楼

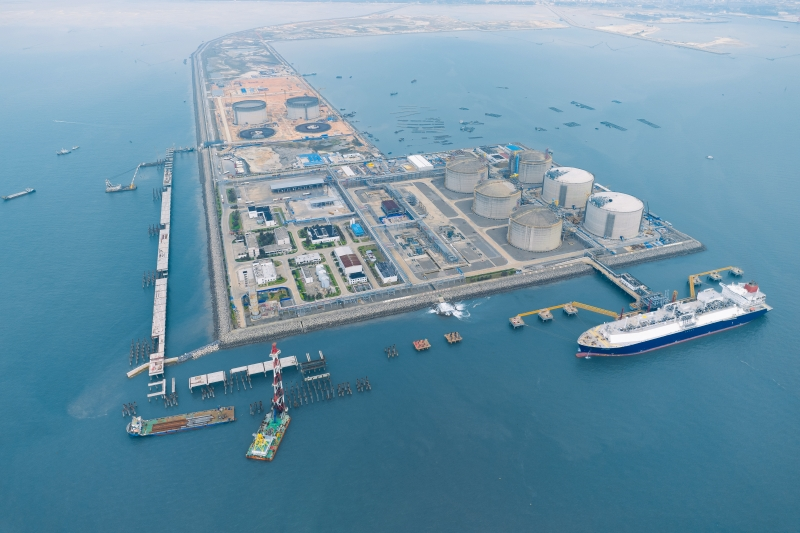

项目位置北海市铁山港区南港池石化作业区
主要设施16万×4 20万×1(2025)
接收能力600万吨/年
气化外输0.2170元/标方
液态外输0.2170元/标方
投资方国家管网 80%、北部湾港集团20%
投产时间2016年

简介

广西北海LNG接收站位于北海市铁山港区南港池石化作业区(项目建设于人工砂岛之上),是国家重点清洁能源工程,总投资155亿元。 该接收站于2016年4月正式投入使用,是中石化建成的第二个大型LNG接收站。

广西北海LNG接收站,隶属于中石化北海液化天然气有限责任公司。该公司成立于2012年10月30日。

公司控股股东为中国石化天然气有限责任公司,持股80%。广西北部湾国际港务集团有限公司持股20%。 (中石化所占股份涉及国家管网公司资产划转,请自行参考。)

2013年1月,为增加广西天然气供应,提高广西及周边地区天然气应急保障能力,国家发改委批复同意广西北海LNG项目开展前期工作。2013年6月24日,项目正式获国家发改委核准。

2013年7月30日,广西北海LNG项目正式破土动工,开工建设。广西北海LNG项目建设内容包括码头及接收站工程、外输管道工程两部分。

项目码头工程主要建设1个8-26.6万方的LNG船专用泊位、1个工作船码头及相应配套设施。

接收站陆域建设内容包括4座16万方LNG全容式储罐,以及项目配套装置与设施,包括:LNG接卸、增压、气化、计量、输送、装车及公用工程。

广西北海LNG项目配套输气管道工程以北海LNG接收站为起点,延伸至广西10个地市 、广东2个地市。输气管线全长1318公里,包含18座站场和49座阀室,管道设计压力10兆帕,设计输量达40亿方/年。

项目一期工程建设中,海水气化器和LNG储罐 内罐低温钢板全部实现国产化,并首次在国内LNG接收站采用了地面火炬。

码头及接收站工程2016年3月3日完成整体中交,3月底开 始调试运行。

2016年4月19日,装载着约16万立方米LNG的“methane spirit”号LNG运输船停靠北海LNG接收站码头。首船商业LNG的到港接卸,标志着广西北海LNG接收站正式建成并进入商业运营。

总罐容64万立方米,年周转300万吨LNG。广西北海LNG一期工程投运后每年向广西自治区及湖南、广东、云南、贵州等省输送清洁能源300万吨。

2018年9月,北海LNG接收站启动高压气态外输。

据了解,广西北海LNG项目的资源主要来自澳大利亚(中国石化与澳大利亚太平洋(APLNG)公司已签署购销协议,供货期为20年)。

接收站重要里程碑

  • 2013年6月24日 广西北海LNG项目正式获国家发改委核准。
  • 2013年7月30日 广西北海LNG项目正式破土动工开工建设。
  • 2016年3月3日 码头及接收站工程完成整体中交。
  • 2016年4月 首船商业LNG到港接卸,广西北海LNG接收站正式建成并进入商业运营。
  • 2017年7月 首艘以“北海”命名的LNG运输船成功完成首航。
  • 2017年 北海LNG接收站天然气接收量106.47万吨,外运量103.08万吨。
  • 2018年6月4日 北海LNG接收站槽车累计充装LNG201.11万吨, 累计 接卸LNG36船,容量230.96万吨。
  • 2018年9月 北海LNG接收站启动高压气态外输。
  • 2019年8月9日 随着第76艘LNG船完成卸货,北海LNG接收站接卸LNG总量突破500万吨,折合天然气约70亿立方米。
  • 2019年8月25日 北海LNG接收站靠泊首艘LNG-FSRU(澳大利亚的Höegh Esperanza)。
  • 2019年11月23日 北海LNG接收站天然气高压外输量突破20亿方,累计达到20.1亿方。
  • 2019年12月4日 广西北海LNG接收站一期工程竣工验收获得通过。
  • 2019年 广西北海LNG全年成功接卸LNG船舶43艘次,接卸LNG 286万吨。
  • 2020年1月16日 随着“HYUNDAI GREENPIA”号LNG船完成接卸,北海LNG接收站码头接卸LNG船舶突破100艘次,接卸LNG 665万吨。
  • 2020年4月30日 北海LNG接收站新增罐式集装箱装车撬项目获核准(新建4台LNG罐箱装车撬)。
  • 2020年5月25日 完成进口高压泵自主安装(广西LNG气化外输扩能项目包括2台进口高压泵和4台进口罐内泵)。
